新泰能源公司彬州9口煤层气井压裂工程提前收官 氮气泡沫技术破解地质难题
发布时间:2025-09-10     浏览量:3   分享到:

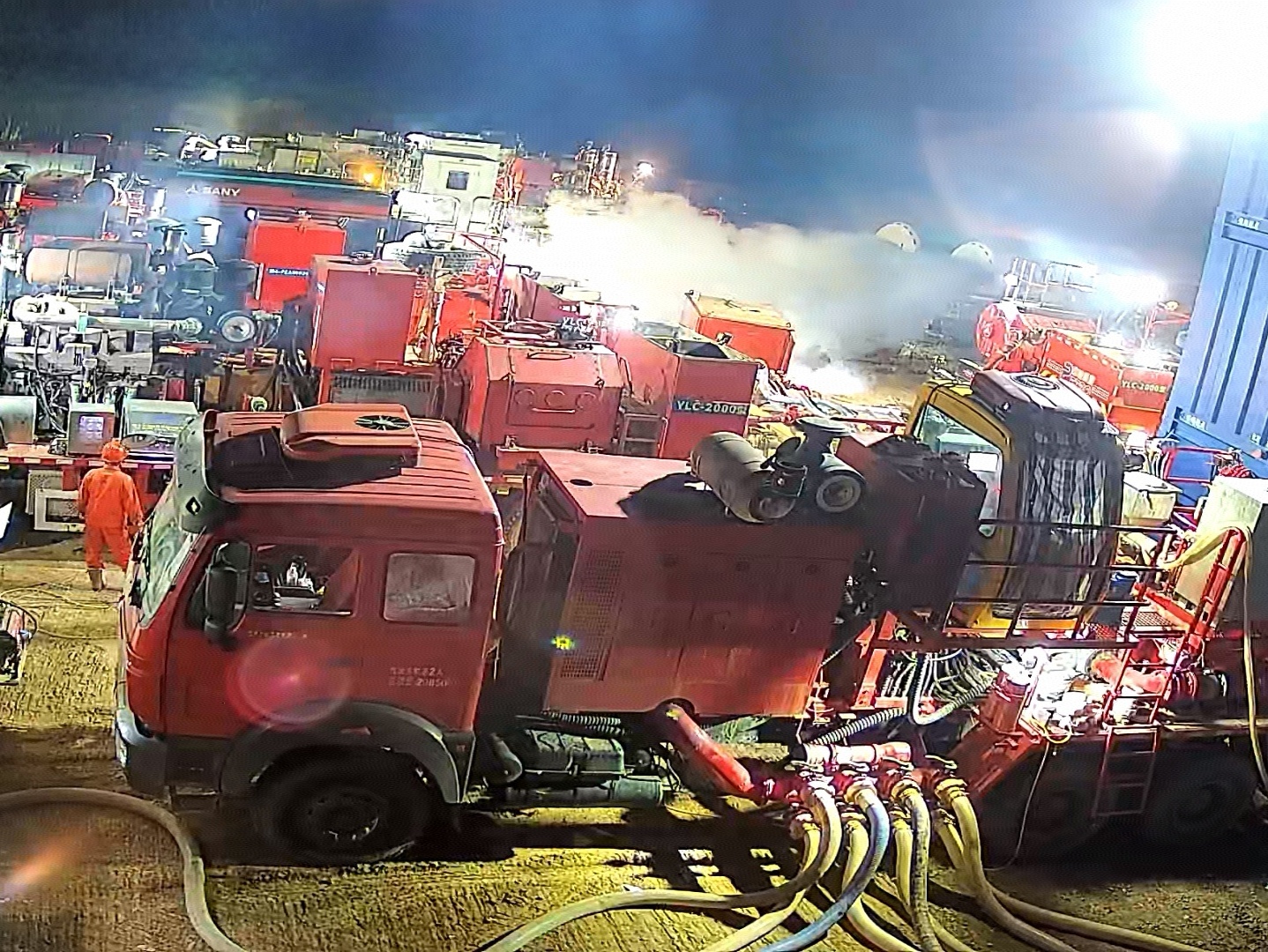

9月9日晚,随着DFS-2508井最后一口压裂施工的顺利完成,新泰能源公司在彬州地区部署的9口煤层气井压裂工程提前收官。此举不仅成功规避了9月10日起彬州地区连续三天降雨带来的施工延期风险,更为后续井场配套建设环节抢出关键工期,彰显了企业在煤层气开发领域的高效履约能力。
该工程自7月24日起启动压裂作业,面对彬长地区煤层气储层“低压力、构造发育”的地质难题与工期紧张的双重挑战,新泰能源公司引入氮气泡沫压裂技术。该技术具有“低液量造长缝、高携砂保导流”的核心优势,较常规压裂工艺减少60%以上用水量,大幅降低储层伤害,同时将裂缝导流能力提升3-4倍。
施工过程中,技术团队通过动态调控策略精准把控压裂质量:在造缝初期以“高效起裂、扩展裂缝”为核心,最大化破岩能量以拓展裂缝延伸范围;进入携砂阶段后,通过优化支撑剂沉降轨迹,确保裂缝全长度内支撑剂均匀分布,有效避免“缝口堵塞”“远端支撑不足”等行业常见问题。
面对连续降雨预警,该公司迅速启动应急预案,通过统筹调配施工设备与人员力量,创新采用“24小时轮班作业+关键环节双岗值守”模式,在保障安全的前提下,提前7天完成全部9口井压裂任务,规避工期延误与成本增加风险,体现极端条件下应急能力。下一步,新泰能源公司将加快排采设备安装与配套建设,力争年内释放该区块产能,为区域能源结构优化、煤炭产业绿色转型注入动能。
